予行着手承諾の日。

しかし、この時点で稟議の戻ってないものが数個。

それ、着手承諾できる状態じゃないのでは?



設計士『予行着手承諾なので、戻ってきたとして考えて下さい』

なんじゃそりゃ。

ごねても仕方がないので、やります。



が!



設計士『レンジフードが、やっぱり薄壁不可かもしれなくて

    再計算になってます。正直、難しそうです。』



え?

予行着手承諾でそれあり?















KIKO『それだけ、色々揃ってない状態で、今日は何をするのでしょう?』

設計士『壁紙、外壁・タイル・ドアの色、雨樋等について説明と確認をします。』



16ページに渡る『仕様書』を説明されました。

CHINもKIKOもあくびが出ました。

いや、大事なのはわかるんだけど・・・

一生懸命聞きながら、ひとつひとつ確認して、OKして、チェックして。



終わったー!

何度言っても直ってないところも多々あり

この書類をよく最終確認(予行だけどさ)書類として持ってきたなってのが

一番引っかかりました。

あなた方、事前に確認しましたの?



だって

KIKO『これは、〇〇です。前にも言いましたよね?』

設計士『はい、聞いてます。あれ?直ってない。直しておきます』

KIKO『これは、□□です。前にも言いましたよね?』

設計士『ですよね~。カキカキ(書き直し中)』

何十か所と、こんなやり取りが。

室内ドアの色間違いとか、ダメでしょ。

直前に変わったわけではなく、結構早めに決まったのに。



・・・・・・

予行着手承諾という名の

着手承諾に使用する書類の事前最終確認(本来、一条側がすべき)を

顧客にやらせとるだけやないか!んなアホな!



KIKO『これだけやったら、着手承諾時にやる事ないんじゃない?』

設計士『今日と同じことをやります』

CHIN『!?』

KIKO『!?勘弁して』

CHIN『今日修正が入った所だけ確認したら良いようにしておいて』

いつも何も言わないCHINが、珍しく発言。



予行着手承諾時でOKだったものが

着手承諾時に書き換えられるというイリュージョンが起きないように。

そこだけはしっかり設計士&営業君に言っておきました。

今度はちゃんと事前確認してきてね。







予行着手承諾後、レンジフード位置がここになった間取りが渡されました。



ないないないないないない。これはない。



設計時、何度も言っているのです。

『差し掛け』を設置予定だと。

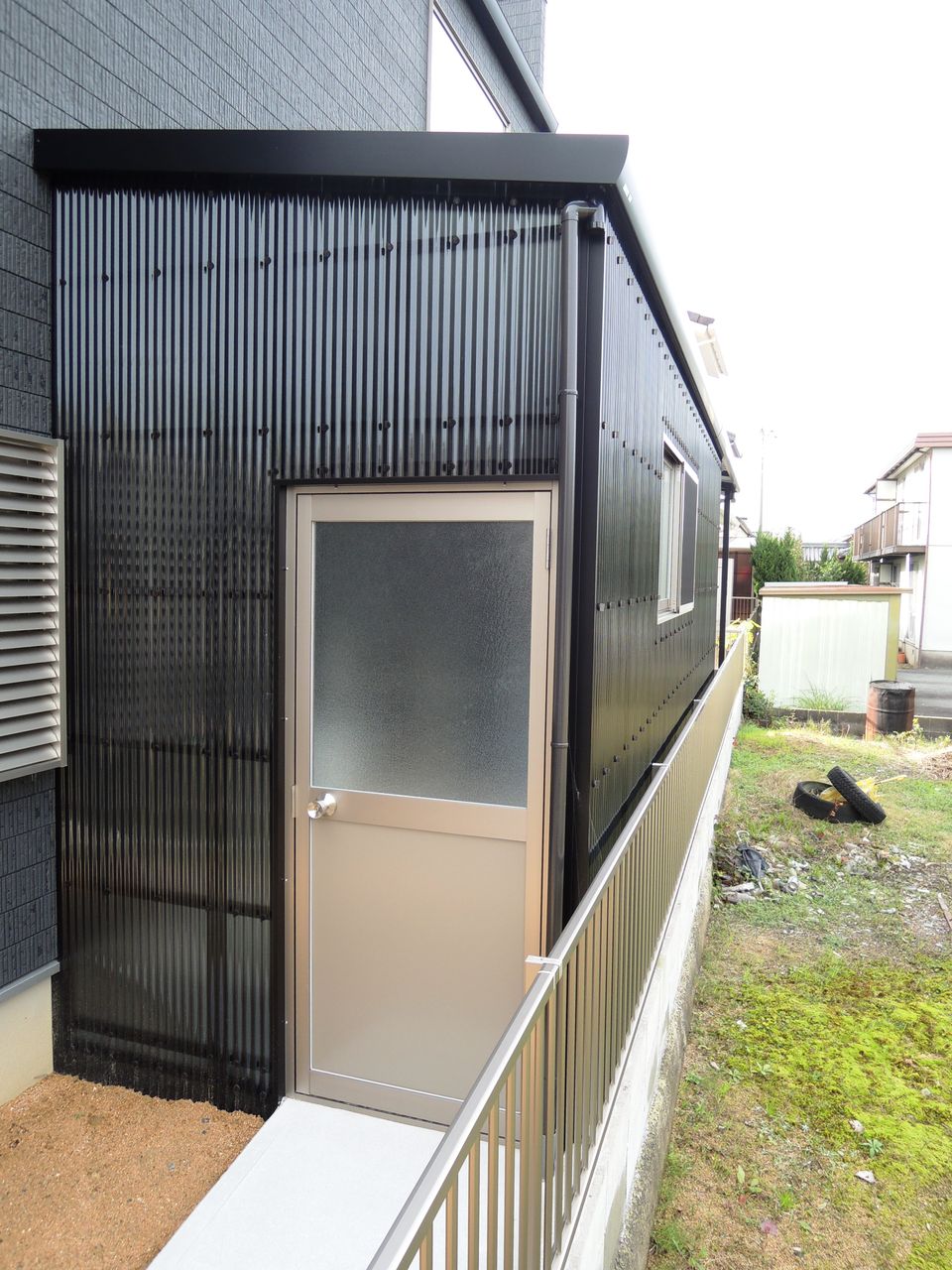

差し掛けとはこのようなものです。

山口県ではとってもスタンダードで、大半の家に付いてます。



★ エクステリアプランナーのブログ(写真集)SAKOYAMAEXTERIOR



県外の人がこれを見ると

『新築の家にカッコ悪いものが付いている』

『倉庫は別で(イナバの物置とか)おくものでしょ』

って思うようですね。



でも、これ便利なのですよ。

勝手口から雨に濡れずに出れるスペースがあるって、本当に便利。



しかーし。

最新間取りだと、この差し掛け内に

レンジフードに吸引された、肉やら魚やらの匂煙が充満しちゃいます。



設計士も『ですよねー。どうしましょうかー。』

って言ってたくらい。



いや、どうしようかって言われても

どうしたらいいんですか?
